GAIA PAPI

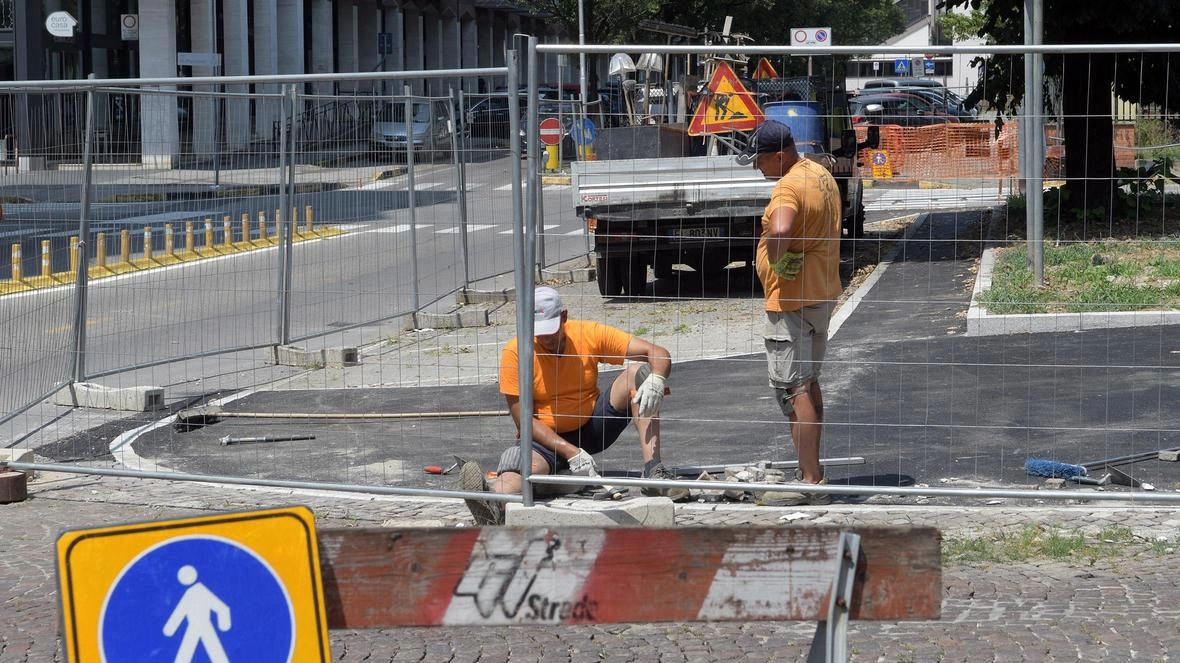

Cronaca

Cantieri, le date della nuova città. Al capolinea Baldaccio e area Mazzi. Così le piazze e i giardini Porcinai

Chiuse le demolizioni alla Cadorna, già completato il Gioco del Pallone. Il piano delle piste ciclabili

Chiuse le demolizioni alla Cadorna, già completato il Gioco del Pallone. Il piano delle piste ciclabili

Chiuse le demolizioni alla Cadorna, già completato il Gioco del Pallone. Il piano delle piste ciclabili

Sono una ventina i cantieri aperti, alcune opere finanziati dal Comune, altri con fondi Pnrr. Dietro le transenne interventi di vario tipo: da lavori strutturali, a quelli di miglioramento "scaccia degrado". "Il 2024 è un anno che ha posto grande attenzione alla riqualificazione di immobili e spazi di edilizia scolastica" spiega l’assessore Alessandro Casi. Ecco la mappa. Il focus sulle grandi opere in Via Fiorentina e via Filzi nella seconda parte della nostra inchiesta.

Palazzina Comando Cadorna Terminata la demolizione. I lavori ultimati entro l’inizio della scuola. Seguirà la verifica bellica del sottosuolo, a ottobre la realizzazione della fondazioni e l’inizio della struttura. Cronoprogramma mantenuto e costo intorno ai 5 milioni.

Palazzina Cadorna: restauro

È concluso terminato lotto 1. Procede il lotto 2: finito l’ultimo piano, è iniziata la sostituzione degli infissi degli altri due piani dove si trova l’istituto Cesalpino I lavori si interromperanno con l’inizio della scuola, per non interferire con le lezioni, e, come da cronoprogramma, riprenderanno la prossima estate. Costo del secondo lotto: 2 milioni 900 mila euro.

Mura Gioco del Pallone

Operazione da 1 miliardo è terminato. "Stanno smontando il ponteggio, resta un intervento solo nella parte centrale" spiega Casi.

Mura Poggio del Sole

Parte alta della mura lato via Pier della Francesca, termine previsto: primavera. Di pari passo vanno avanti i lavori (Pnrr) sulle mura lato via Fra’ Guittone. Fase finale per l’intervento sui bastione lato via Petrarca. Sarà concluso a primavera il lato verso piazza della Repubblica.

San Clemente-San Lorentino. Terminata la demolizione della vecchia palestra, si sta procedendo alla sistemazione dell’area verde. Da questa settimana recintata l’area del cantiere per la sistemazione come da progetto. Termine lavori: fine 2025, per un costo di 1 milione.

Asilo via Colombo

Intervento dan milione. Finite le fondazioni, presto inizio dello scheletro della struttura, che aprirà nel 2025-2026.

Piazza Giotto

I lavori di riqualificazione procedono spediti. Siamo alla realizzazione delle aiuole e poi via alla pavimentazione. Costo: 1 milione 500mila euro dal Pnrr e 23mila dal Comune.

Piazza Saione

È in corso la modifica del progetto così come deciso coi residenti. Fine lavori nel 2026.

Tunnel Baldaccio

Sono rimaste opere di finitura che termineranno a ottobre. Ultimata la rotatoria dei Carabinieri.

Giardini Porcinai

Per quanto riguarda la prima parte, ad agosto realizzati i cordoli laterali su viale Michelangelo e via Spinello; ora l’intervento è nella parte verde, poi si passerà alla pavimentazione. Termine? Novembre-dicembre.

Rotatoria S.Maria della Grazie

In fase di ultimazione. Nuove Acque è al lavoro sull’impianto di smaltimento per snellire il collettore del Giotto. Tra due settimane l’asfaltatura lato chiesa, seguirà l’apertura al traffico prevista tra ottobre e novembre. Sarà la volta dell’intervento sull’altro lato. Costo: 600mila euro.

Via Calamandrei

Firmato il contratto per opere di asfaltatura, tra fine settembre e ottobre, in notturna.

Piste ciclabili

Da ieri e fino a lunedì, lavori di collegamento tra Obi e via Bologna. Due giorni di lavori in notturna per passare sotto la ferrovia.
